Las buenas prácticas de fabricación (GMP) como factor que influye en el tiempo de comercialización
Por qué el cumplimiento normativo se decide ya en la fase de ingeniería

Mis à jour le 15.06.2026 Un artículo de opinión de Dra. Heike Kerwin, directora de proyectos y responsable de puesta en servicio y cualificación en Spiegltec | Traducido por IA 7 min Temps de lecture

En los proyectos farmacéuticos, el tiempo de comercialización rara vez se decide en la recta final. Los retrasos suelen surgir en las primeras fases: en la ingeniería, en las especificaciones, en la elección de proveedores y en la comprensión de las buenas prácticas de fabricación (GMP). Quien considere la cualificación únicamente como un proceso de aceptación, se arriesga a tener que realizar trabajos adicionales y a sufrir atascos en la documentación. Lo decisivo es un cambio de perspectiva: el «diseño para el cumplimiento normativo» se convierte en el motor del proceso.

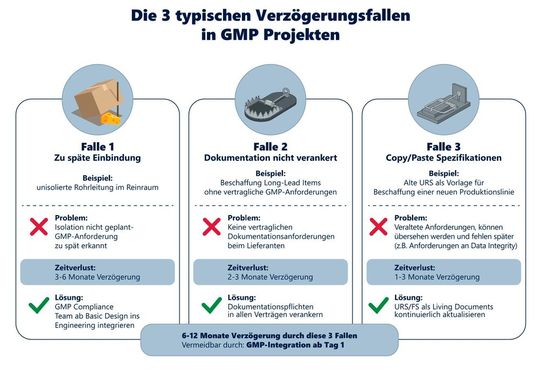

Tres aspectos problemáticos en los proyectos de GMP son: 1) la incorporación demasiado tardía de los requisitos de GMP, 2) la falta de obligaciones contractuales en materia de documentación, 3) especificaciones que no adoptan un enfoque basado en el ciclo de vida.(Imagen: Generado por IA)
Tres aspectos problemáticos en los proyectos de GMP son: 1) la incorporación demasiado tardía de los requisitos de GMP, 2) la falta de obligaciones contractuales en materia de documentación, 3) especificaciones que no adoptan un enfoque basado en el ciclo de vida.
(Imagen: Generado por IA)

Un montador se encuentra en la sala limpia, la cubierta está colocada, las herramientas están desinfectadas y el reloj no se detiene. El proveedor comunica: «SAT completado». El equipo del proyecto está conectado, al igual que el de control de calidad. Pero el responsable de la cualificación discrepa: «Llevado a cabo no es lo mismo que concluido. Concluido significa documentado, comprobado, autorizado —con la firma final—». Dos conceptos que en muchos proyectos se tratan como sinónimos determinan de repente el desarrollo de semanas enteras: ¿se cumplirá el calendario o se retrasará el inicio de la producción?
